評價報告公開信息表
評價報告名稱  | 新余市天賦礦業有限公司一選廠3號尾礦庫現狀評價報告  | |||

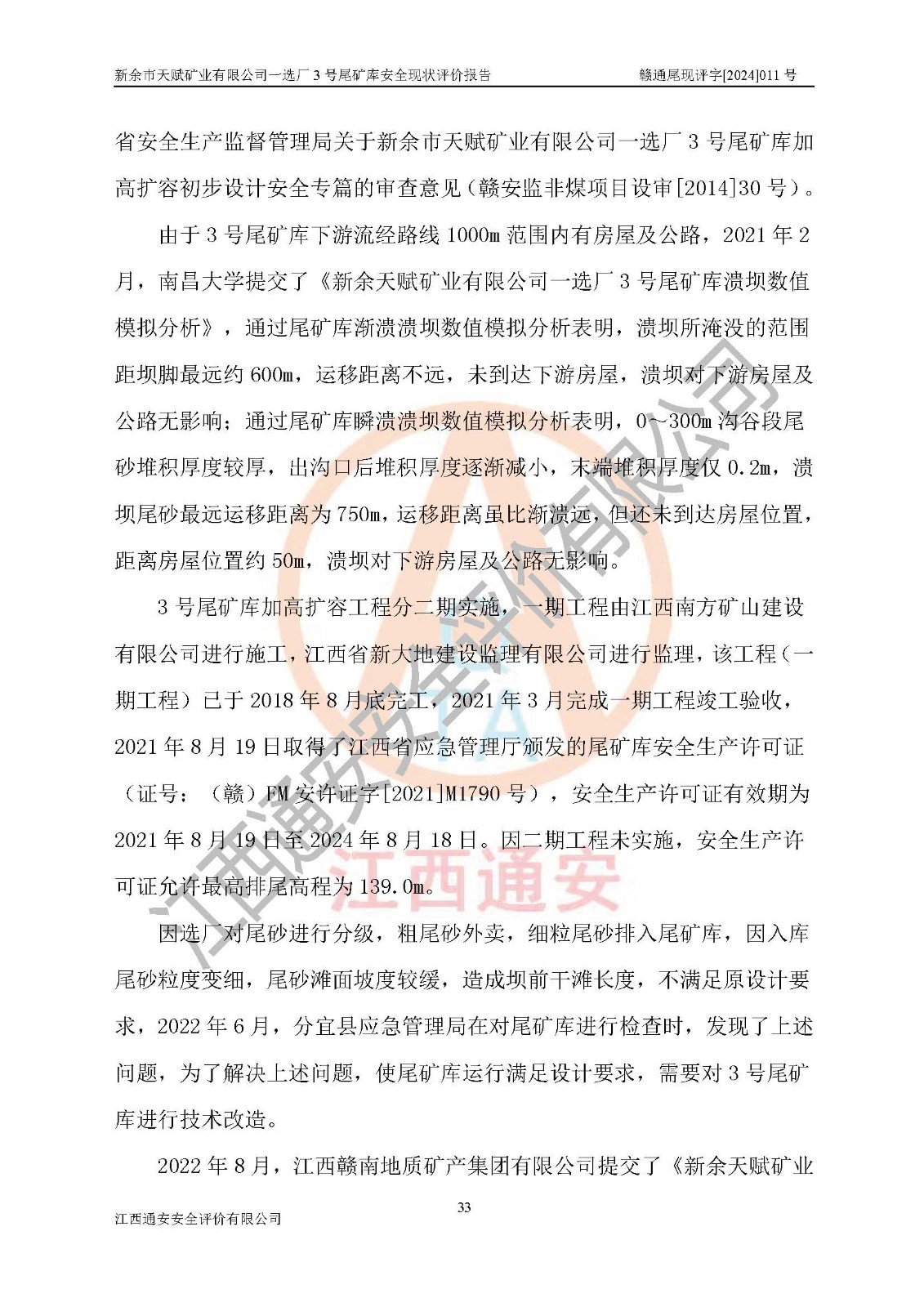

項目簡介  | 新余市天賦礦業有限公司一選廠3號尾礦庫位于江西省分宜縣鈐山鎮境內,屬鈐山鎮管轄,有鄉村公路相通,交通較為方便。3號尾礦庫壩頂中心點地理坐標為:X=3058292,Y=38566139。 新余市天賦礦業有限公司一選廠3號尾礦庫初步設計于2008年6月由邯鄲華北冶建工程設計有限公司完成,2010年7月江西省安全生產監督管理局組織專家進行了竣工驗收,發現在施工過程中,排洪系統和排水系統均未按初步設計進行,存在安全隱患,根據省局要求,同時礦方為**工程萬無一失,對原上述初步設計進行了變更,其它設計維持原初步設計方案,初步設計變更由原初步設計單位邯鄲華北冶建工程設計有限公司承擔,變更的主要內容是對原有排洪(水)系統進行改造,對已實施的排水系統進行全面封堵。由于邯鄲華北冶建工程設計有限公司不愿承擔施工圖階段的相關設計,因此施工圖設計業主委托給湖北中陸設計研究院有限公司補充完成。礦方已嚴格按照施工圖進行了整改,并通過省局驗收,取得了尾礦庫安全生產許可證。 為了礦山的可持續性發展,2012年6月,新余市天賦礦業有限公司委托金建工程設計有限公司編制了《新余市天賦礦業有限公司一選廠3號尾礦庫加高擴容工程初步設計安全專篇》,并于2014年6月18日取得江西省安全生產監督管理局關于新余市天賦礦業有限公司一選廠3號尾礦庫加高擴容初步設計安全專篇的審查意見(贛安監非煤項目設審[2014]30號)。 由于3號尾礦庫下游流經路線1000m范圍內有房屋及公路,2021年2月,南昌大學提交了《新余天賦礦業有限公司一選廠3號尾礦庫潰壩數值模擬分析》,通過尾礦庫漸潰潰壩數值模擬分析表明,潰壩所淹沒的范圍距壩腳*遠約600m,運移距離不遠,未到達下游房屋,潰壩對下游房屋及公路無影響;通過尾礦庫瞬潰潰壩數值模擬分析表明,0~300m溝谷段尾砂堆積厚度較厚,出溝口后堆積厚度逐漸減小,末端堆積厚度僅0.2m,潰壩尾砂*遠運移距離為750m,運移距離雖比漸潰遠,但還未到達房屋位置,距離房屋位置約50m,潰壩對下游房屋及公路無影響。 3號尾礦庫加高擴容工程分二期實施,一期工程由江西南方礦山建設有限公司進行施工,江西省新大地建設監理有限公司進行監理,該工程(一期工程)已于2018年8月底完工,2021年3月完成一期工程竣工驗收,2021年8月19日取得了江西省應急管理廳頒發的尾礦庫安全生產許可證(證號:(贛)FM安許證字[2021]M1790號),安全生產許可證**期為2021年8月19日至2024年8月18日。因二期工程未實施,安全生產許可證允許*高排尾高程為139.0m。 2022年6月,企業委托金建工程設計有限公司對該尾礦庫進行技術改造,解決因入庫尾砂粒度變細、尾砂灘面坡度較緩、造成壩前干灘長度不足的問題,江西省應急管理廳以贛應急非煤項目設審〔2023〕2號批復同意該尾礦庫技術改造安全設施設計通過審查。 3號尾礦庫安全生產許可證**期為2021年8月19日至2024年8月18日。依照《非煤礦礦山企業安全生產許可證延期換證工作》的通知,根據***《安全生產許可證條例》、《江西省安全生產條例》、《非煤礦山安全生產許可證實施辦法》、《江西省非煤礦礦山企業安全生產許可證辦法》規定的要求,受新余市天賦礦業有限公司委托,我公司承擔了一選廠3號尾礦庫延期換證安全現狀評價工作。  | |||
參與評價項目相關人員  | 姓名  | 資格證書號  | 從業登記號  | |
項目負責人  | 施祖遠  | 0800000000204014  | 010929  | |
項目組成員  | 陳亮  | S011035000110203001170  | 024378  | |
鄔長福  | 1200000000100179  | 007151  | ||
王文洪  | 1100000000300654  | 028971  | ||
報告編制人  | 施祖遠  | 0800000000204014  | 010929  | |
王文洪  | 1100000000300654  | 028971  | ||
報告審核人  | 田美智  | 1600000000201205  | 029616  | |
過程控制負責人  | 劉 赟  | 1500000000301415  | 026290  | |
技術負責人  | 吳至軍  | S011035000110201000582  | 006933  | |

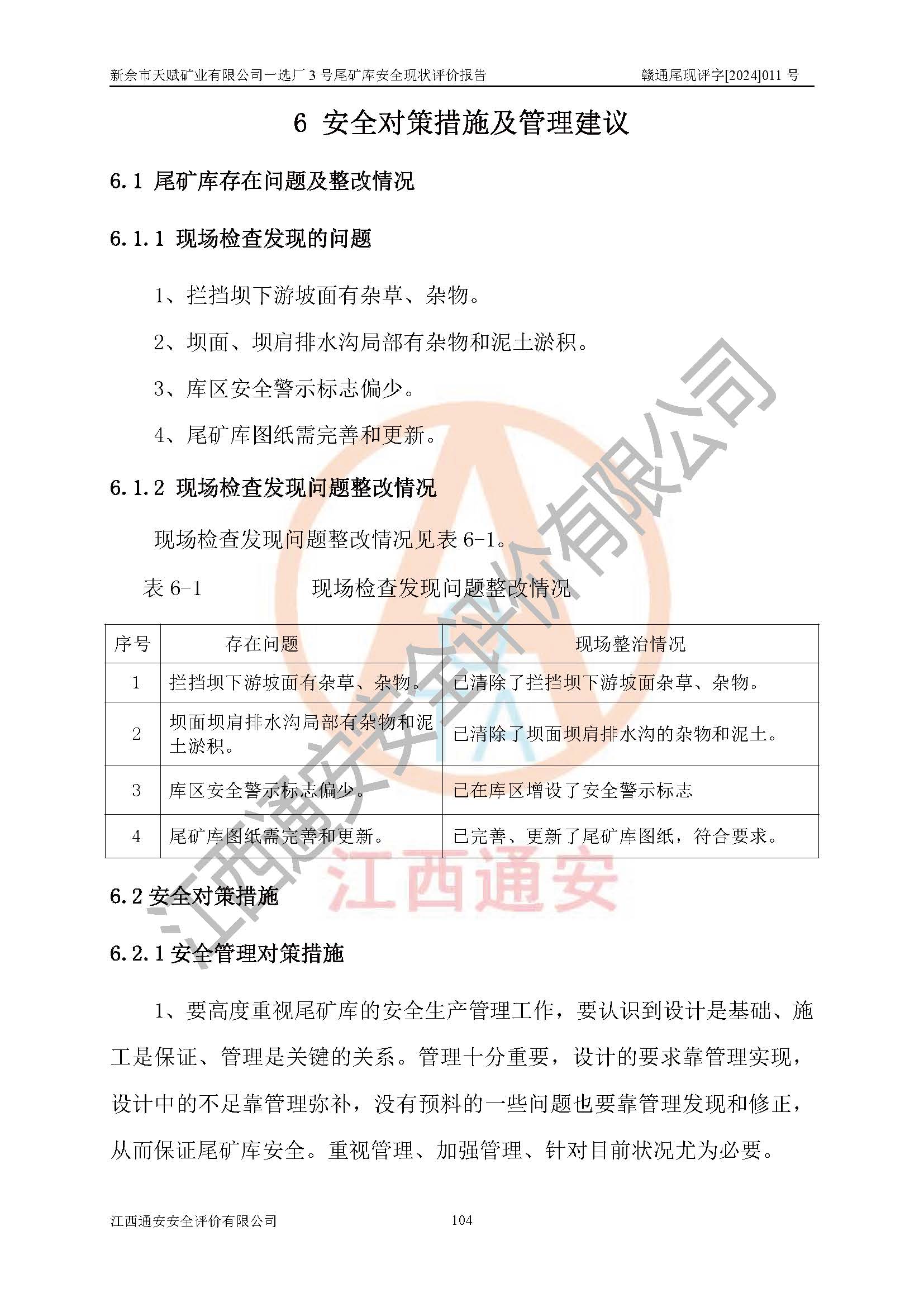

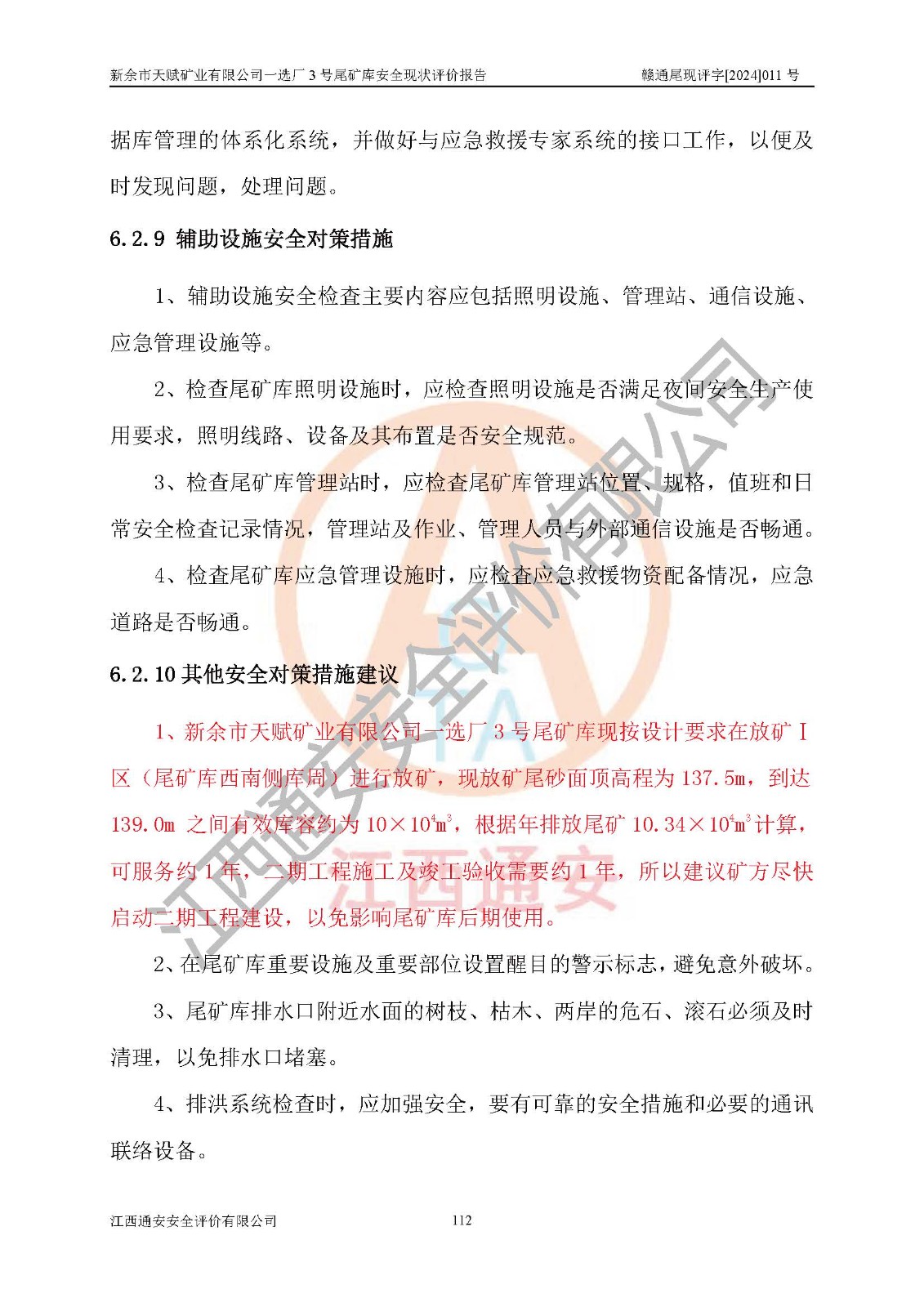

勘察現場發現的問題及安全對策措施  | 存在的問題:1、攔擋壩下游坡面有雜草、雜物。2、壩面、壩肩排水溝局部有雜物和泥土淤積。3、庫區警示標志偏少。4、尾礦庫圖紙需完善和更新。 整改措施:1、清除攔擋壩下游坡面雜草、雜物。2、清理壩面、壩肩排水溝的雜物和泥土。3、增設庫區警示標志。4、尾礦庫圖紙需完善和更新。  | |||
評價結論  | 新余市天賦礦業有限公司一選廠3號尾礦庫(一期)安全生產條件較好,為正常庫,具備繼續生產運行的安全生產條件。  | |||
勘察現場工作時間  | 2024年6月17日  | 報告提交時間  | 2024年7月20日  | |
勘察現場人員  | 施祖遠、王文洪  | |||

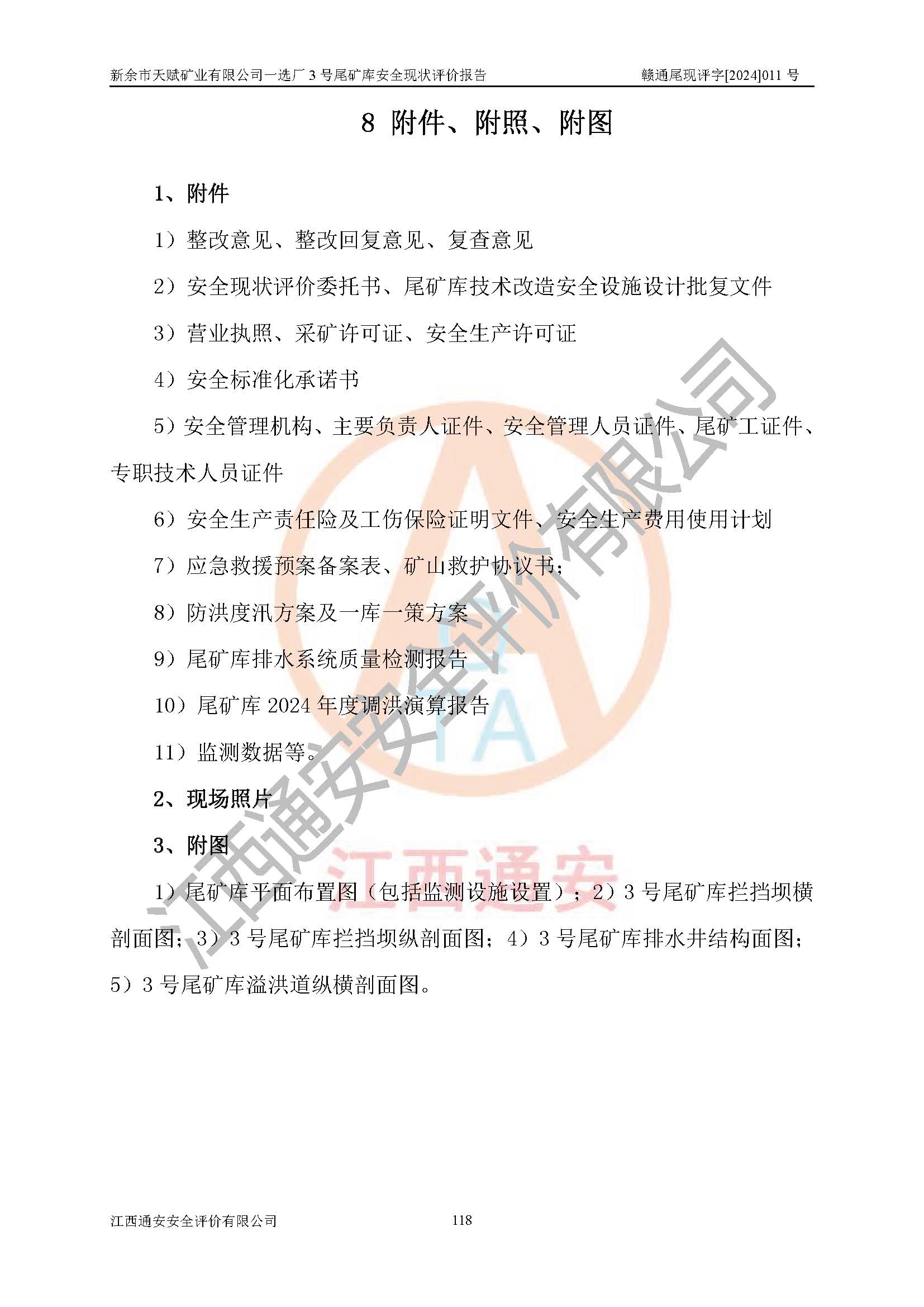

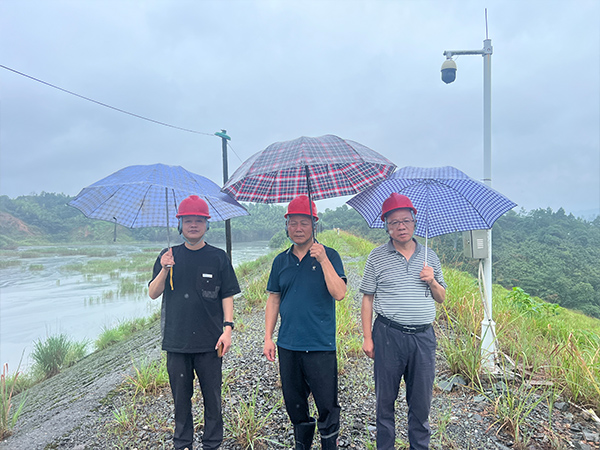

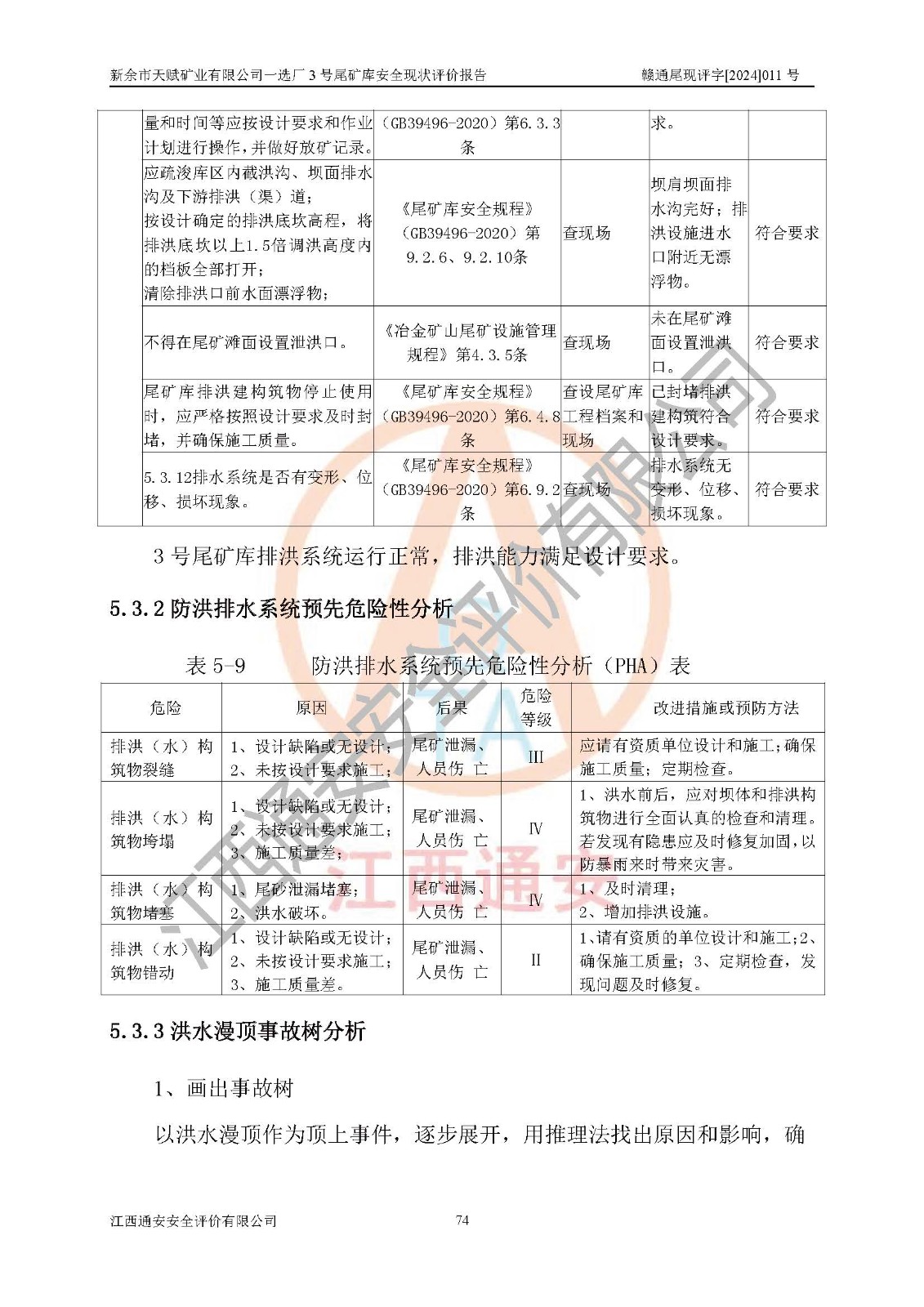

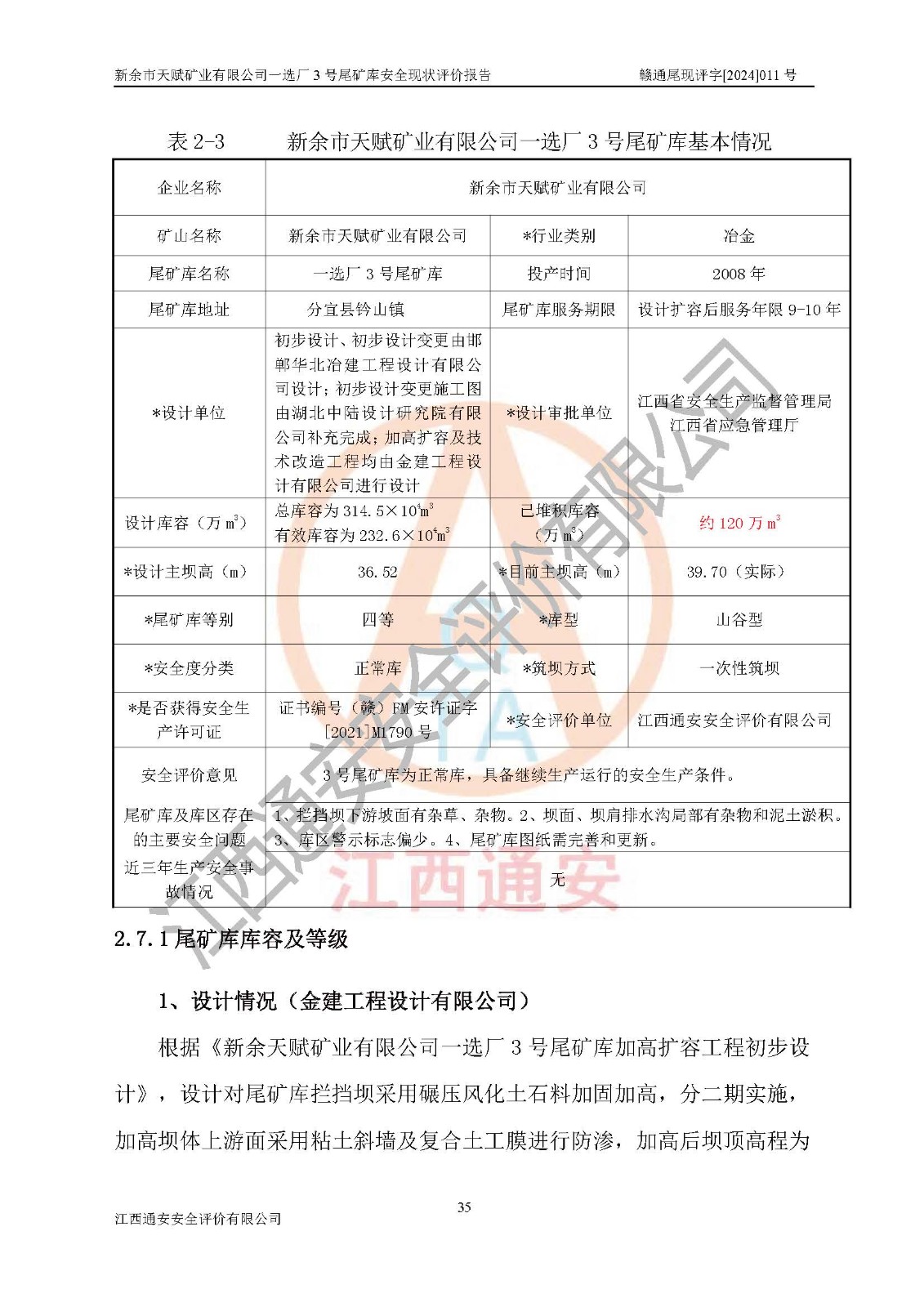

現場照片  |
 評價人員  | |||
被評價單位 信息反饋情況  | 滿意  | |||
